温州
您当前的位置 : 永嘉网   ->   新闻中心   ->   永嘉新闻   ->   社会热度   ->   民家热线   ->  正文
浙江永嘉抽水蓄能电站建设提速

发布时间:2026-04-07 作者:朱若冰 谷周乐编辑:周艺来源: 字体:

  4月7日记者获悉,作为浙江省2026年首批“千项万亿”重大项目,浙江永嘉抽水蓄能电站正全力冲刺4月15日防洪度汛节点目标,目前下库进出水口混凝土浇筑、尾水洞封堵等关键工程正加紧施工,确保按期形成度汛面貌。

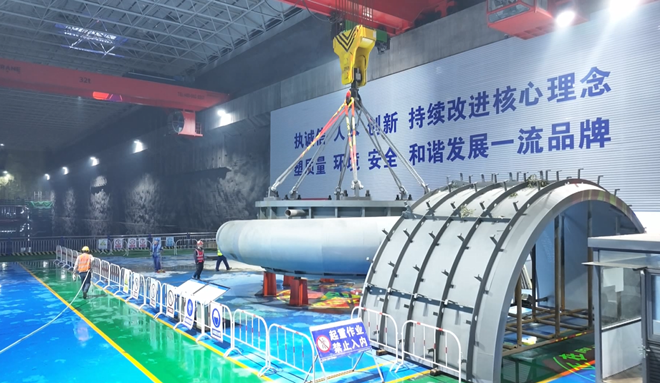

  在下库进出水口施工现场,建设工人正同步推进混凝土浇筑与钢筋绑扎作业,工程进度已进入最后冲刺阶段,剩余施工量仅约一米。已完成拼装的闸门正等待验收,即将下闸进场。洞内封堵作业面板已搭设完成,为后续封闭施工奠定基础。随着两项关键工序的稳步推进,工程将在4月15日前具备度汛条件。

  “当前的主要任务是实现厂房与洞外区域的封闭作业,防止汛期洪水倒灌进入厂房,影响洞内施工安全。”中国水电五局永嘉抽水蓄能电站施工项目部总工程师杜博表示,4月15日防洪度汛节点是近期最重要的工期目标,项目部已采取白夜班两班倒作业方式,全力保障节点按期完成。

  目前,超过1500名建设工人奋战在施工一线,各项工程稳步推进。此外,下库大坝面板混凝土已于4月1日开始首仓浇筑,标志着主汛期来临前的度汛任务进度已超过50%。下一步,随着清库作业持续推进,工程将具备汛期蓄水条件。

原标题:浙江永嘉抽水蓄能电站建设提速
【版权声明】:本平台所有原创作品版权归永嘉县融媒体中心所有,如需转载请联系0577-67261234。若未经本单位同意,擅自将原创内容进行转载或用于商业用途,将保留追究法律责任的权利。

新闻中心

专题发布

推荐阅读
