项目多项关键节点相继告捷 年底建设全面进入提速阶段 浙江永嘉抽水蓄能电站建设超额完成阶段性目标

发布时间:2025-12-25 作者:朱若冰 谷周乐编辑:叶苗苗来源: 字体:

  记者昨天获悉,进入四季度以来,永嘉抽水蓄能电站紧抓施工黄金期,建设现场全速推进,截至11月底,项目多项关键节点相继告捷,超额完成阶段性目标,目前正全力冲刺下水库蓄水项目验收,朝着2027年首台机组发电目标全速推进,年底建设全面进入提速阶段。

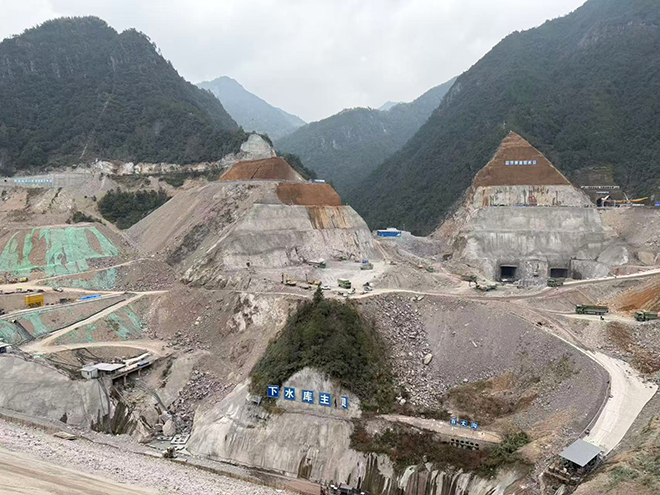

  记者在项目施工现场看到,机械轰鸣不断,1500余名建设者实行24小时轮班作业。目前,水泵水轮基座环蜗壳已顺利完成组装,溢洪道竖井扩挖、尾水隧洞衬砌、引水中平洞衬砌、下库进出水口闸门井衬砌等下水库核心施工工序正同步有序展开。“我们必须赶在雨季前完成溢洪道导流洞施工,确保防洪设施安全,为后续工程筑牢基础。”该项目生产调度负责人段伟明介绍。

  在关键线路施工中,技术创新与装备升级发挥了重要作用。特别是在上竖井工程中采用先进竖井掘进机作业,实现月进尺突破300米的高效施工。目前,该项目已完成85%,远超原定计划,预计将于今年年底前全面完成。

  作为浙江省“十四五”期间重点核准开工建设项目,今年前11月,工程相继迎来多个里程碑式胜利——地下主副厂房开挖工作较原计划提前整整5个月全面完成;下水库大坝填筑施工圆满完成,为后续施工赢得宝贵工期。截至11月底,项目已完成年度投资15.45亿元。

原标题:项目多项关键节点相继告捷 年底建设全面进入提速阶段 浙江永嘉抽水蓄能电站建设超额完成阶段性目标
