达到国内同规模厂房领先水平

永嘉抽水蓄能电站地下主副厂房开挖完成

发布时间:2025-06-11 作者:范海国 陈胜豪编辑:李渊博来源: 字体:大 中 小
核心提示:历经19个月奋勇攻坚,我县历史上投资规模最大的水资源综合利用项目——永嘉抽水蓄能电站地下主副厂房开挖全部完成,总开挖方量达19.4万方,达到国内同规模厂房的领先水平。

  历经19个月奋勇攻坚,我县历史上投资规模最大的水资源综合利用项目——永嘉抽水蓄能电站地下主副厂房开挖全部完成,总开挖方量达19.4万方,达到国内同规模厂房的领先水平。

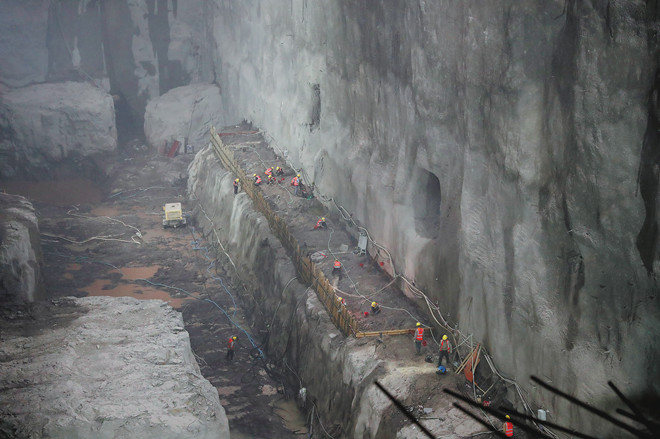

  “地下厂房是整个电站的核心部位,开挖尺寸长178米、宽24.5米、高55.5米,跨度大、边墙高、施工环境复杂。”永嘉抽水蓄能电站总承包项目部生产副经理杨长松告诉记者,自2023年10月18日地下厂房正式开挖以来,项目部动态调整施工工序、及时规划地下施工通道、合理统筹资源配置、24小时昼夜交替施工,让各层开挖支护施工得以高效有序推进。

  永嘉抽水蓄能电站项目作为“全机械化施工”样板工程,实行“机械化施工为主、人工为辅”的举措,引入应用了SBE竖井扩孔掘进机、TBM、大坝智能碾压、智慧焊接、智慧灌浆、多臂钻、湿喷台车等多种“机械化神器”,赋能工程全面提速。“前两天,主厂房安装间刚刚完成两个施工桥机,250吨的桥机安装完成后,为后续大型机电设备的安装提供有力基础保障。”杨长松说,开挖完成后,下一步紧密衔接的就是清基、混凝土浇筑和机电安装等相关工作。

  据了解,作为省“十四五”重点核准开工建设项目,永嘉抽蓄电站上下库项目施工已经全面铺开,输水系统平洞段已经全部开挖完成,目前正在进行竖井段的掘进施工,上下库主坝、副坝已全部开始填筑与混凝土浇筑作业,整个项目进入全面施工高峰期。

原标题:达到国内同规模厂房领先水平
