“互看互学”:项目亮点及点评

发布时间:2010-12-08 作者:编辑:戴益洪来源:永嘉网 字体:

  1、110千伏小京输变电工程

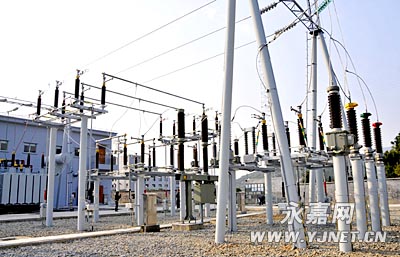

  110千伏小京输变电工程总投资4860万元,工程由土建、电气安装、光纤通信、110千伏进线、35千伏送出、10千伏送出等6部分组成,工程于2007年初开始前期工作,2008年6月经省发改委核准。目前,该工程建设已接近尾声,将于12月17日竣工投产。该工程投运后,不仅提高当地的供电能力,缓解严峻的供电形势,而且该工程的10千伏送出线路与110千伏林垟变、菇溪变的10千伏线路形成手拉手供电,大大提高供电可靠性。

  点评(县委常委、副县长周星柱):110千伏小京输变电工程是我县一项重点工程,对推进桥下当前的新市镇建设具有很重要的意义,工程总体进展比较顺利,基本上按计划进行,本月中旬可以组织竣工验收。当前这个工程主要存在两个问题:一是变电所的35千伏出线工程9#塔至10#塔之间通道清理需砍伐部分树木,农民要价很高,致使这个工程暂时搁浅。二是供电所土建工程施工存在转包,工程缺陷整改难以落实。下一步主要做好三方面的工作:一是加大政策处理工作;二是加大对缺陷工程的整改;三是抓紧做好整个工程竣工验收的准备工作。

  2、县西向供水工程

  县西向供水工程包括原水输送工程、桥头水厂及桥下水厂三个项目,总投资2.6亿元,其中原水输送工程总长度19.10km,已于2008年底竣工,并于今年6月9日开始向桥头老水厂供水,日均供水量5000吨,累计供水量近90万吨;桥头水厂设计规模6万吨,其中一期3万吨;桥下水厂一期设计规模2万吨,供水范围包括桥下镇和徐岙、西溪的平原地区。计划明年11月完成桥头水厂市政工程,明年上半年进行桥头水厂给水管网、主要设备及自动化设备三方面的招标并相继施工,明年上半年完成桥下水厂初步设计与施工图设计并于下半年完成市政工程施工招标并开工,2012年和2013年上半年分别建成桥头水厂和桥下水厂。

  点评(副县长陈志斌):县西向供水工程的政策处理到现在为止已基本完成,整个工程建设也取得阶段性的成效。下一步希望指挥部和几个乡镇还要重视:一是政策处理的扫尾工作要做好,特别是桥头的一些管网建设涉及到政策处理问题,桥下镇的选址碰到一些问题等。二是桥头水厂已正式开工建设,施工方面难度还比较大,施工组织方面还存在一些问题,希望施工单位继续加强,也希望指挥部能加强接管,规划建设局要对工程建设质量方面进行指导和管理。

  3、瓯北高级中学建设工程

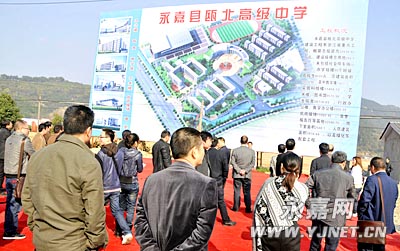

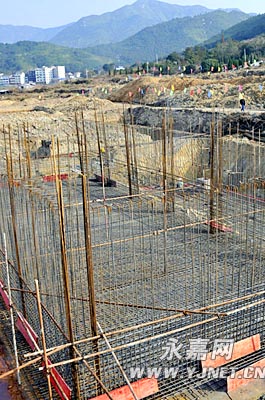

  瓯北高级中学建设工程占地面积249.9亩,建筑面积96874.94平方米,总投资预计3.2亿元。该工程于今年6月17日奠基,第一标段生活区将于12月10日组织土建招标,12月20日左右进场施工。该标段包括学生宿舍、师生食堂、校史艺术馆,建筑面积43000多平方米,投资额8000万元,工期530天。第二标段教学区、第三标段行政、运动区,建筑面积都是3万多平方米,造价均达6000万元,工期500天。农历年底前完成招投标工作、年外全线铺开。预计将于2013年秋季投入使用。

  点评(瓯北镇镇长徐孟鹤):瓯北高级中学建设工程有两大优点:一是政策处理比较完善,保证了工程的进场能够无障碍施工。二是瓯北高级中学的设计十分完美,这个设计几经考察,几经修改,经过好多设计院的设计,历时三年时间,最后才拿出这个设计方案,这也是永嘉教育史上最高等的中学。下一步希望指挥部和镇政府继续处理好农民的政策问题,加快工程进度,确保2013年学生能够入学。

  4、永嘉火车站配套工程

  永嘉火车站配套工程包括站北大道工程、金田路工程、广场及停车场一期工程、临时停车场工程、站中路工程、万寿浦—雅林浦河道治理工程、金水路工程、站房地下室工程等,合计工程总投资2.85亿元。甬台温铁路的开通,为永嘉区域协调发展、经济腾飞增添新的翅膀,注入新的活力,随着火车站周边配套工程建设的不断推进,温州过江通道的建设和汽车北站的建设,交通网络日臻完善,黄田综合交通运输枢纽逐步形成,区域布局不断优化,对接轨温州大都市、促进瓯北黄田片乃至全县经济发展,为把永嘉火车站成为“温州北站”带来难得的机遇,大大提升城市集聚、辐射和服务功能。

  点评(县委常委、常务副县长陈建良):第一,这个工程值得肯定的一点是做到了无障碍施工,基本上能够按照上级行政命令确定的时间表安排工程进度,去年7月份之前主线建成,去年9月份站场基本建成,去年9月28号动车组开通。第二,政策处理到位,全县涉及到征地1500多亩,拆迁民房接近500间,拆迁企事业单位16家,现在多数已得到妥善安置。第三,站场的配套建设有序进行,包括站北大道、田中路站前广场,现在基本上已建成。

  对下步工作提两点希望:一要进一步增强紧迫感和责任感,抓好站前工程的开发,包括金水路的建设、金水河的改造和商住地块的开发,要进一步加大政策处理力度,加快工程进度,指挥部要抓紧时间,瓯北镇和有关部门要大力支持。二要积极稳妥抓好政策处理遗留问题的解决,吸取正反两方面教训,圆满完成任务。

  5、县垃圾焚烧发电厂工程

  项目选址在瓯北镇后江村山脚,占地面积约60亩,总处理规模按处理生活垃圾750t/d规划(保留能扩充到1000t/d潜力),垃圾处理各项环保指标均执行国内标准(其中二恶英排放还达到欧盟标准,即0.1纳克)。其中一期垃圾处理规模为500t/d,主要内容采用“二炉一机”,即2台250t/d 的炉排焚烧炉,配1台12000KW汽轮发电机组,总投资27968万元,其中项目法人自筹解决23168万元,县财政安排解决4800万元。建成后服务范围为上塘、瓯北、桥头、桥下、乌牛、沙头、西溪、徐岙、陡门、下寮等10个乡镇(现状为人口60多万,垃圾日产量约500t)。

  点评(副县长陈志斌):永嘉垃圾焚烧发电厂应该说是我县最大的民生工程,主要是解决楠溪江中下游沿江一带的垃圾处理,对于生态县建设具有重要的意义。整个工程建设前期工作比较顺利并呈现许多亮点:一是政策处理难度比较大,涉及到一个煤气站的搬迁,炸药库的搬迁,还有14间已批地基的政策处理等,但在指挥部和瓯北镇的共同努力下,前期的政策处理和审批工作比较顺利,已基本完成。二是该项目经过4个多月的BOT项目招商谈判后,最后与深圳绿色动力环境工程有限公司签订了BOT特许经营协议书,现在已正式进入施工阶段。接下来希望瓯北镇和指挥部加大对政策处理扫尾阶段的工作力度,并希望深圳绿色动力环境工程有限公司加大施工进度,加强质量方面的管理,尽可能在明年之前把工程建成,确保后年上半年正式投入运行。记者 富玲燕

原标题:“互看互学”:项目亮点及点评
【版权声明】:本平台所有原创作品版权归永嘉县融媒体中心所有,如需转载请联系0577-67261234。若未经本单位同意,擅自将原创内容进行转载或用于商业用途,将保留追究法律责任的权利。
